昌南大道东延工程2014年3月希望情形
日期:2014-03-20

项目已取得立项、可研、环评、安评、水土坚持计划、管综等批复,,,,,,工程用地预审已获批准,,,,,,完成了施工图审查。。。。。己治理建设工程妄想允许证、质检、安监及施工允许证手续,,,,,,涉及青山湖区和南昌县的前期征拆事情基本完成。。。。。

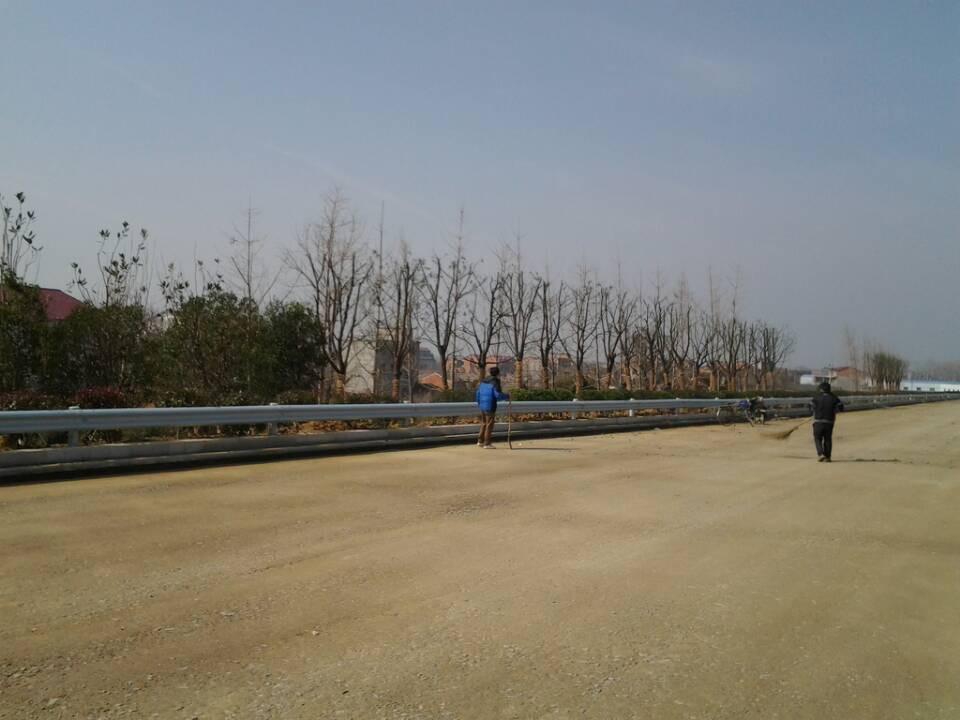

路基工程己完成填筑约236万方,,,,,,占总量100%;;;;;清表完成约12.4万方,,,,,,占总量98%;;;;;清淤约10.6万方,,,,,,占总量84%;;;;;抛石挤淤约131615.0m3,,,,,,占总量100%;;;;;挖暂时排水沟约6000方,,,,,,占总量100%;;;;;浆砌片石防护完成1.6万方,,,,,,占总量94%;;;;;级配碎石己摊铺40189方,,,,,,占总量100%;;;;;水稳己摊铺52184方,,,,,,占总量79.7%;;;;;路缘石己装置7500米,,,,,,占总量72.8%;;;;;绿化填土21.5万方,,,,,,绿化莳植16000平方;;;;;沥青混凝土己摊铺4900方,,,,,,占总量12.3%。。。。。
抚河大桥桩基完成410根,,,,,,占总量100%,,,,,,承台20个,,,,,,系梁141个,,,,,,一连梁墩身14个,,,,,,墩柱282个,,,,,,盖梁141个,,,,,,占总量100%;;;;;抚河大桥30米箱梁预制685片、己装置685片,,,,,,占总量100%;;;;;主桥己完成一连梁左幅260m,,,,,,右幅260m,,,,,,跨东堤一连梁己完成右幅192m,,,,,,左幅203.6;跨西堤一连梁己完成左幅150m,,,,,,右幅120m;;;;;防撞墙己完成6770米,,,,,,占总量78.2%,,,,,,桥面铺装己完成2960m,,,,,,占总量55.8%,,,,,,湿接缝及湿讨论己完成113跨,,,,,,占总量80%。。。。。
項目通道涵、排水管等工程已基本完成;;;;;K5+385.781桥、K3+440桥己基本完成施工。。。。。
